AI落地方法论 · AI项目验收 · 2026-10-05

AI项目别等验收时才算账:制造企业如何用30天基线、双轨对照和停项条件控制投入

制造企业AI试点如何证明ROI?用30天人工基线、影子运行、双轨对照、全成本公式和Go/No-go门槛,把项目做成可复算、可降级、可停止的业务实验。

人工基线与AI影子运行双轨对照并通过Go或No-go决策的信息图
先冻结基线和停止条件,再进入采购与规模复制

一家制造企业准备给质检工位上AI,立项会上写着“准确率达到95%”。到了验收,生产部门说误拦增加了返工,财务发现人工复核并没有减少,IT又补了一笔接口和运维费用。模型指标达标,项目仍然没人敢签字。问题出在立项时没有冻结人工基线、没有统一收益口径,也没有约定何时停项。

2026年8月28日,国家标准计划《智能制造系统解决方案实施成效测评指标与方法》下达,项目周期15个月。它尚处于起草阶段,不能当作现成验收标准照抄,却释放了清楚信号:智能制造方案的“实施成效”正在成为单独的测评对象。工信部等八部门发布的《“人工智能+制造”专项行动实施意见》也要求结合经济分析与风险评估确定人工智能需求。企业当前最需要补的,是一套在采购前就能签字的价值与风险证据链。

先冻结30天人工基线

基线不是一张“当前效率”截图。至少连续记录30个自然日,并按产品、班次、人员结构、物料难度分层。每条记录要能追溯到业务对象和责任人。

建议保留六类数据:任务量;单次处理时长及P50、P95;漏检、误判、返工与投诉;停机和等待;人工复核与加班;异常处置成本。若产线有明显淡旺季或换型周期,30天只能作为最小窗口,应覆盖一个完整波动周期。

基线表的输入是MES、ERP、质检、工单和人工计时记录;输出是一份经业务负责人、财务、IT与现场主管共同签字的数据字典。任何字段无法复算,先补采集,不进入AI效果比较。

用全成本公式替代单一准确率

AI项目的月度可复算价值可以写成:

可复算净值 = 节省工时 + 避免返工与报废 + 避免停机 + 增量产出 − 模型与算力 − 集成摊销 − 人工复核 − 数据维护 − 事故与回滚成本。

举一个明确标注的推演:某流程每月处理12,000单,人工平均3分钟,完全人工成本50元/小时。AI若平均节省1.5分钟,释放的理论工时价值为15,000元。模型、算力与边缘设备摊销5,000元,接口和运维4,000元,人工复核3,000元,账面净值只剩3,000元。若每月20次错误动作、单次平均处置损失500元,风险成本再增加10,000元,项目实际为负。

这组数字是方法演示,不是白泽客户成绩。企业要把公式中的每一个数替换成自己的工资、节拍、停线、报废和维护数据。准确率只有在能映射到业务事件时才进入价值公式。

前两周只跑“影子模式”

试点前7天冻结任务边界:允许读取哪些数据,输出给谁,哪些动作需要人工确认,哪些系统禁止写入。接下来的7天让AI在影子模式下运行:照常给出判断,但不自动写回MES、ERP、WMS或设备控制系统。人工继续按原流程处理,系统同步记录AI建议、人工结果和最终业务回执。

影子模式要验证三件事:输入数据是否在真实节拍下稳定可用;AI错误是否集中在可描述的产品或工况;日志是否能把一次判断追溯到输入、模型版本、规则版本、操作人和最终结果。缺少任何一项,都不开放执行权限。

双轨对照要保持四个相同

第15至24天进入双轨对照。人工组和AI辅助组尽量保持同产品、同班次、同人员结构、同统计口径。无法随机分组时,可选择相邻班次或匹配日期,但必须记录换料、设备维护、订单难度和人员变动。

对照结果至少同时看四类指标:业务结果,如返工率、漏检率、一次通过率;效率结果,如P50、P95处理时长和人工接管时长;系统结果,如可用性、超时、重复提交和回滚成功率;经营结果,即上面的全成本净值。只报平均时长会掩盖长尾停顿,只报模型准确率会漏掉接口失败和人工复核。

NIST AI风险管理框架提出,在设计、开发或部署前应基于使用情境形成初始Go/No-go判断,并把预期收益与成本同适当基准比较;其测量指南还建议建立基线量化指标、记录基线运行状态并持续监测。这与制造现场的双轨对照逻辑一致:先确定“原来怎样”,再证明“变化来自哪里”。

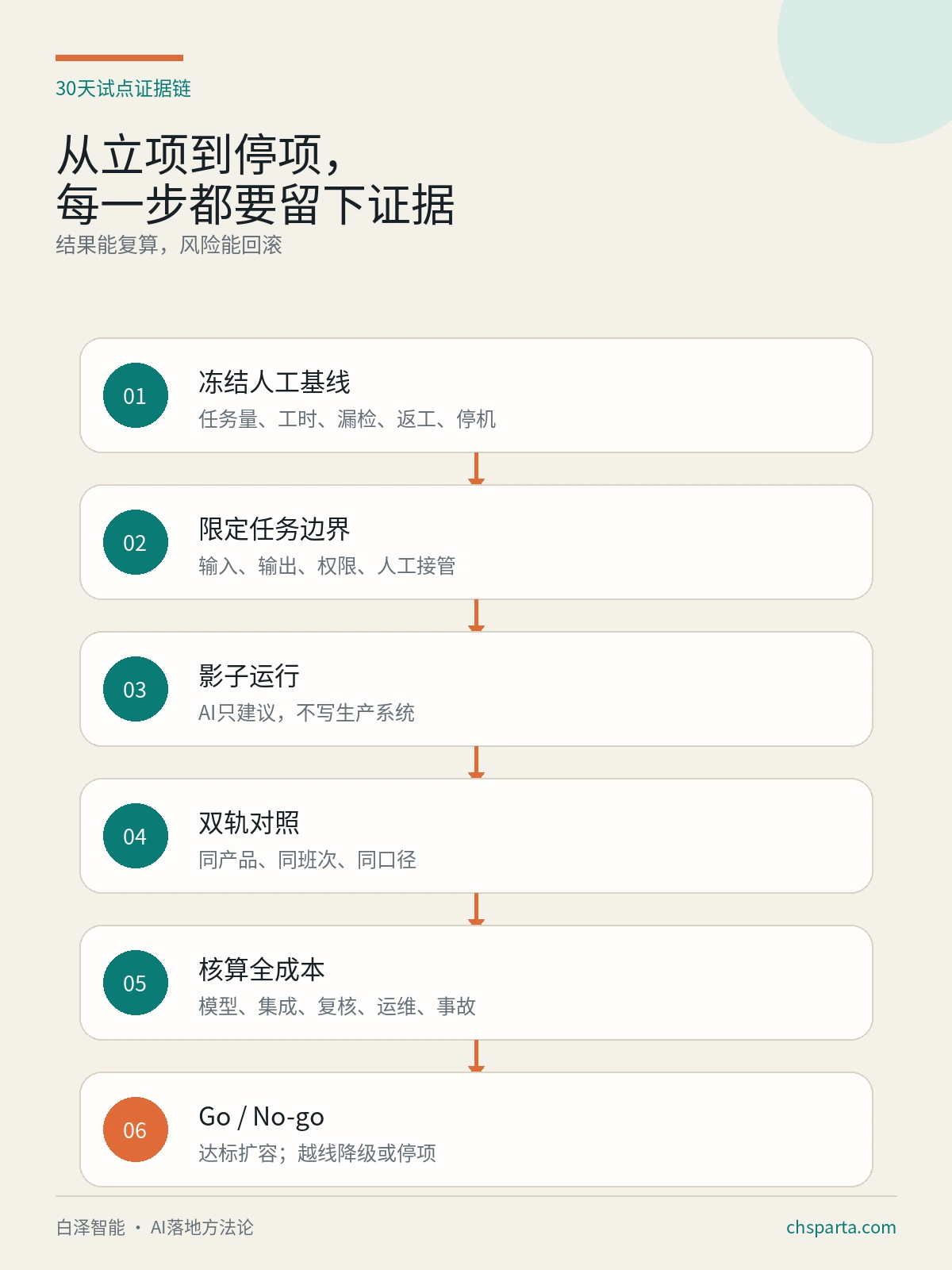

AI项目30天基线、影子运行、双轨对照和Go/No-go证据链
AI项目30天基线、影子运行、双轨对照和Go/No-go证据链

Go/No-go必须同时过三道门

第25至30天召开决策会。建议把Go条件写成三道门:第一,连续两个观察窗口内可复算净值为正,且不依赖临时加人;第二,质量、安全、合规指标不低于人工基线,高风险动作能被确定性规则或联锁拦截;第三,版本、日志、人工接管、降级和回滚均已演练。

No-go条件应更具体:关键业务对象无法追溯;高风险动作越权;P95时延超过现场窗口;人工复核成本超过节省工时;升级后没有回归测试;连续异常达到约定阈值仍无法自动降级。任意一条触发,停止扩容,切回人工或只读建议。

ISO/IEC 42005建议在设计、开发、部署和运行后持续更新AI影响评估。对企业来说,这意味着验收通过也不是永久通行证。产品换型、数据分布变化、模型升级或业务规则改变,都应重新跑关键样本和风险测试。

四类角色分别签什么

业务负责人签任务范围、价值口径和Go/No-go;现场主管签采集真实性、异常样本和接管流程;IT与安全负责人签接口、权限、日志、降级和回滚;供应商签模型版本、服务边界、修复时限和证据交付。财务参与成本口径,不能到验收才第一次看账。

白泽判断:制造企业的AI试点应从“能力演示”改成“带停止条件的业务实验”。在重庆AI开发、RAG研发、工业视觉或智能体项目中,模型可以更换,基线、权限、日志和业务回执必须留在企业手里。项目只有同时证明经营净值、质量护栏和可控退出,才进入相邻产线复制。

可直接使用的30天清单

  1. 第1—7天:冻结任务边界、数据字典、人工基线和停止条件。
  2. 第8—14天:影子运行,AI只建议,核对输入、错误分布和日志链。
  3. 第15—24天:双轨对照,按相同产品、班次和口径比较。
  4. 第25—27天:复算全生命周期成本与风险成本。
  5. 第28—30天:演练人工接管、降级、回滚并签Go/No-go。

如果30天内无法取得可信基线,停止讨论规模扩容;如果高风险动作不能被独立规则拦截,停止开放自动执行;如果净值仅在忽略人工复核和维护时为正,停止采购追加。

FAQ

30天基线对所有工厂都够吗?

不一定。30天是最小建议。明显受换型、季节或订单结构影响的流程,应覆盖完整波动周期。

准确率达到多少才能上线?

没有通用数字。阈值取决于错误后果、人工接管、节拍和风险成本。高风险动作需要更高门槛和独立拦截。

小样本场景如何做双轨对照?

延长窗口,采用匹配日期或逐单复核,并报告置信区间和样本不足。样本不足不能写成“零风险”。

项目达标后还要复测吗?

需要。模型、数据、工艺、权限或接口改变,都应触发回归测试;越过风险阈值时立即降级。

延伸阅读与服务

可继续阅读工业AI数据集如何形成可运营闭环,完善异常样本与数据维护;参考企业Agent可控执行方法,设计权限与人工接管。需要把RAG、Agent、工业视觉、IoT与现有MES、ERP或设备控制接成可验收流程,可查看白泽AI落地服务或联系重庆本地团队。

参考来源

  1. 全国标准信息公共服务平台,2026-08-28:《智能制造系统解决方案实施成效测评指标与方法》国家标准计划(20264385-T-604)。https://std.samr.gov.cn/gb/search/gbDetailed?id=5A7BF2612B728434E06397BE0A0AC1BB
  2. 工业和信息化部等八部门,2026-01-07:《“人工智能+制造”专项行动实施意见》。https://www.miit.gov.cn/jgsj/kjs/wjfb/art/2026/art_5ea5b1663f264fcea69df0ab00d1f6f3.html
  3. NIST:AI Risk Management Framework Core 与 Measure Playbook。https://airc.nist.gov/airmf-resources/airmf/5-sec-core/ ;https://airc.nist.gov/airmf-resources/playbook/measure/
  4. ISO,2025-05:ISO/IEC 42005:2025 AI system impact assessment。https://www.iso.org/standard/42005

知其然,知其所以然,知其应然,使之然。

让人工智能从“能回答”走向“能创造结果”
